September 2020

Baufortschritt

04.09.20

Inzwischen ist September und das sichtbare Baugeschehen verlagert sich zunehmend in das Innere der Häuser.

So wurden inzwischen bei fünf der sechs errichteten Hofhäuser die Fenster eingebaut. In vier dieser Häuser sind bereits die Trockenbauwände erstellt und die Rohinstallationen der Haustechnik (Sanitär,Heizung und Elektro) verlegt. In Haus 7 und 5 werden schon die Innenwände verputzt. In Haus 7, welches baulich am fortgeschrittensten ist, wird in Kürze der Bodenestrich eingebracht.

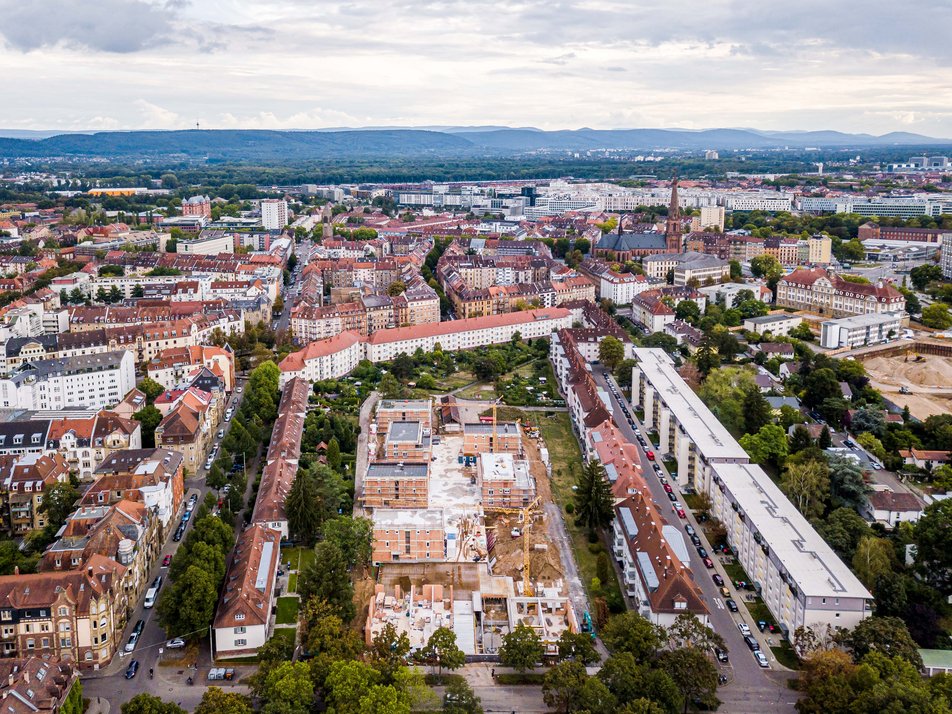

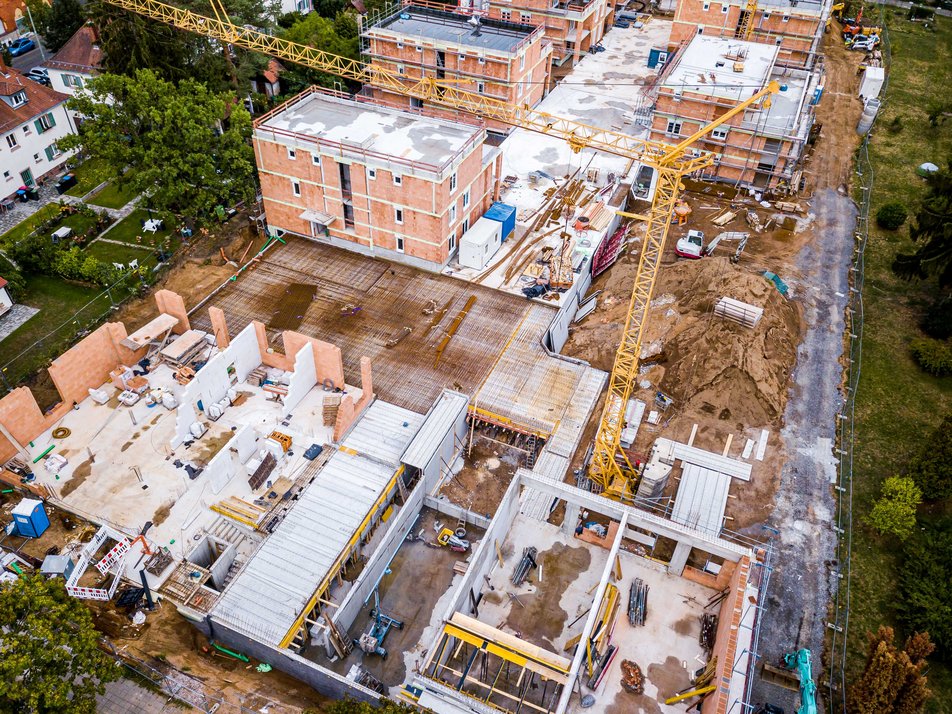

Im Rohbaubereich und damit von außen sichtbar, gab es bei der Tiefgarage enorme Fortschritte. Im August wurde die gesamte Tiefgarage überdeckelt. Der Bautenstand der einzelnen Bereiche der Tiefgaragendecke lässt sich auf den Luftbildern wie folgt ablesen: Die hellgraue Fläche zwischen den Hofhäusern bis zu dem Platz hinter dem Kopfgebäude ist bereits fertig betonierte Tiefgaragendecke. Diese Fläche ist schon wieder begehbar und für den Baubetrieb nutzbar. Auf der rötlich gefärbten Fläche zwischen dem Kopfbau und den Hofhäusern sind bereits Betonfertigteil-Filigrandecken als untere Deckenelemente verlegt.

Auf dieser Fläche werden aktuell tonnenweise Stahlmatten und -Stäbe eingebaut, um die Tiefgaragendecke wasserdicht zu bekommen. Dieser Bereich erhält in den nächsten Tagen den Aufbeton und kann dann nach einer Aushärtungszeit wieder begangen werden. Den dritten Abschnitt bildet ein schmaler hellgrauer Streifen in der Mitte des Kopfbaus. Dies ist die spätere Gebäudedurchfahrt in den Innenhof. Diese Fläche ist derzeit nur mit den Betonfertigteil-Filigrandecken überdeckt und noch ohne die Stahlauflage.

Die Tiefgarage selbst stellt sich als ein Meer aus Behelfs-Stützen dar, die erst nach vollständiger Austrocknung der Betondecken herausgenommen werden.

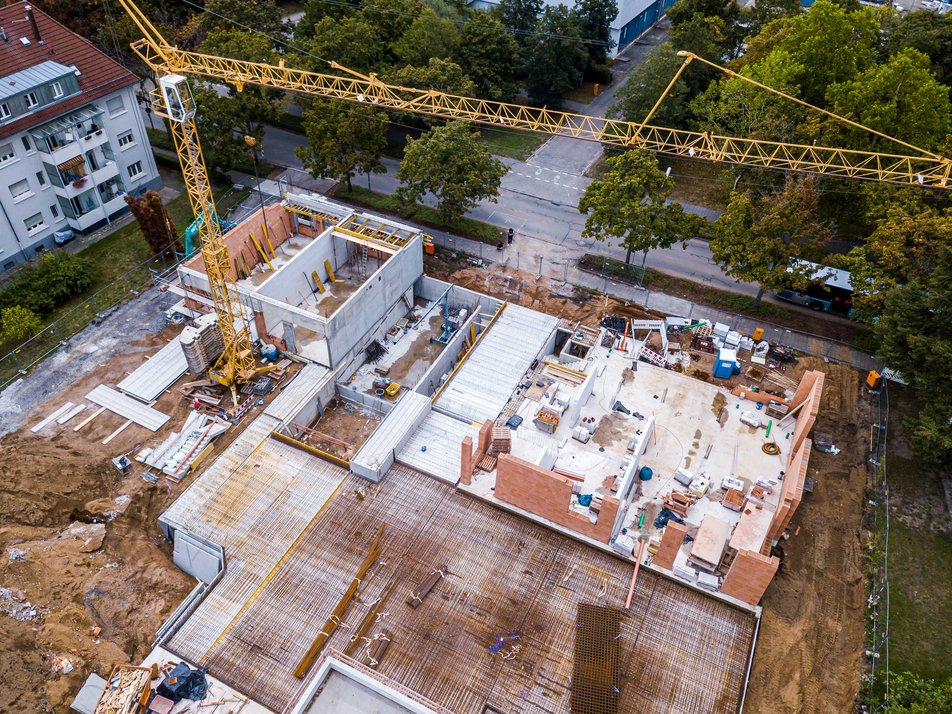

Rechts neben der Durchfahrt läßt sich die Tiefgaragenabfahrt erkennen. Der schmale Bereich dazwischen wird der spätere Tiefgaragenzugang für Fußgänger und Fahrräder. Auch der Kopfbau ist im Laufe des August ein Stück voran gekommen. Auf der rechten Gebäudeseite, bei den Erdgeschoss-Wohnungen, werden bereits Vorbereitungen zum Einbau der nächsten Geschossdecke getroffen. Auf der linken Seite der Durchfahrt, dem Gemeinschaftsbereich, werden noch die Wände des Erdgeschoss aufgemauert.
